Comment réussir les fondations et le gros œuvre d'une maison aux Comores en quelques mois ?
Construire une maison aux Comores lorsqu'on vit en France peut être compliqué. Comment choisir des maçons fiables ? Comment suivre les travaux à distance ? Comment éviter que le chantier reste bloqué pendant plusieurs mois ?
Pour répondre à ces questions, nous avons recueilli le témoignage de Nadjidine C. Mbaé, un Comorien de la diaspora qui construit sa maison familiale à Salimani Itsandra, sur l'île de Ngazidja.
Malgré un terrain en pente et des travaux importants de terrassement, il a réussi à réaliser ses fondations en moins de six mois. Son expérience permet de comprendre les décisions qui ont facilité l'avancement de son chantier, mais aussi les difficultés qu'il a rencontrées.
1. Pourquoi faire borner son terrain avant de commencer les fondations ?
Avant de démarrer les travaux, Nadjidine a fait intervenir un géomètre pour délimiter son terrain de 500 m² situé à Itsandra.
Cette étape était particulièrement importante, car son terrain présentait une différence de hauteur estimée entre 2 et 3 mètres.
Sur un terrain en pente, il ne suffit pas de creuser pour commencer les fondations. Il faut d'abord connaître les limites exactes de la parcelle, les différences de niveau et l'emplacement prévu de la maison.
À quoi sert le bornage du terrain ?
Le bornage permet de déterminer les limites de propriété. Il évite notamment de construire un mur ou une partie des fondations sur le terrain du voisin.
En revanche, le bornage ne suffit pas à connaître les différences de hauteur. Un relevé topographique permet de mesurer la pente et d'aider les professionnels à préparer l'implantation de la maison.
Dans le cas de Nadjidine, cette préparation était essentielle pour organiser le terrassement et anticiper les aménagements liés au dénivelé.
Faut-il réaliser une étude avant les fondations ?
Oui, notamment lorsque le terrain présente une pente importante ou des caractéristiques particulières.
À Ngazidja, les terrains peuvent contenir des roches volcaniques et présenter des caractéristiques différentes d'une parcelle à l'autre.
Une reconnaissance du sol et une étude technique adaptée permettent de déterminer le type de fondations à réaliser. Le dimensionnement doit tenir compte de la nature du sol, du poids de la future maison et des contraintes du terrain.
2. Comment organiser le terrassement et la construction de la citerne ?
Pour démarrer son chantier, Nadjidine a fait intervenir des engins afin de préparer le terrain.
Il a profité de cette intervention pour faire creuser sa citerne de 4 m × 4 m en même temps que les travaux de terrassement.
Cette organisation lui a permis de limiter les déplacements des engins et de regrouper deux opérations importantes.
Les travaux de terrassement et de creusement de la citerne ont été réalisés en deux jours.
Pourquoi construire la citerne dès le début du chantier ?
Aux Comores, de nombreuses maisons possèdent une citerne enterrée destinée à stocker l'eau de pluie ou l'eau achetée auprès de camions-citernes.
Cette réserve d'eau est particulièrement utile pour les besoins quotidiens de la famille et peut également servir pendant les travaux, selon les conditions de stockage et l'usage prévu.
Lorsque la citerne se situe sous la maison, son emplacement doit être prévu avant la réalisation des fondations et du dallage.
Attention toutefois : ses dimensions et sa profondeur ne doivent pas être choisies uniquement en fonction de la quantité d'eau souhaitée. Il faut également tenir compte du sol, de la structure de la maison, des risques d'infiltration et de l'étanchéité de l'ouvrage.
Pourquoi Nadjidine a-t-il fait modifier ses plans ?
Après le terrassement, Nadjidine a sollicité un architecte pour étudier l'organisation de sa future maison.
Le projet prévoyait notamment un salon, une cuisine, deux chambres et un rooftop.
Une première proposition en 3D lui a été présentée. Il a ensuite demandé un second avis afin de mieux exploiter la surface disponible.
Son expérience rappelle un point important : les plans doivent être adaptés au terrain, et pas uniquement à l'apparence souhaitée de la maison.
3. Comment choisir des maçons fiables pour éviter les retards ?
Le choix des artisans a été l'un des éléments les plus déterminants dans l'avancement du chantier de Nadjidine.
Pour réaliser sa citerne, il avait fait appel à une équipe recommandée par son architecte.
Le travail a été correctement réalisé, mais les travaux de la citerne ont duré entre deux et trois mois.
Pour les fondations, Nadjidine a décidé de changer d'équipe en suivant les recommandations d'un proche.
Cette nouvelle équipe était plus régulièrement présente sur le chantier, avec moins d'absences et une meilleure organisation.
La différence s'est rapidement ressentie sur l'avancement des travaux.
Comment vérifier qu'un maçon est sérieux avant de lui confier son chantier ?
Le prix de la main-d'œuvre ne doit pas être le seul critère de choix. Avant de commencer les travaux, il est préférable de demander à l'artisan de présenter un chantier qu'il a déjà réalisé.
Vous pouvez également échanger avec d'anciens clients pour savoir si les travaux ont été terminés, si les délais ont été respectés et comment les difficultés ont été gérées.
Pour les fondations et les éléments porteurs, il faut aussi s'assurer que l'équipe sait travailler à partir de plans techniques et respecter les prescriptions du professionnel chargé du dimensionnement.
Une équipe disponible et organisée peut éviter plusieurs semaines d'arrêt, mais la rapidité ne doit jamais se faire au détriment de la solidité de la construction.
4. Comment suivre les travaux de fondation aux Comores depuis la France ?
Nadjidine ne pouvait pas être présent quotidiennement sur son chantier.
Pour autant, il a mis en place une organisation qui lui permettait de suivre l'avancement des travaux et de prendre les décisions nécessaires à distance.
Avant de commencer les fondations, il disposait notamment d'un plan de fondation, d'un plan de masse et d'une estimation des quantités de matériaux.

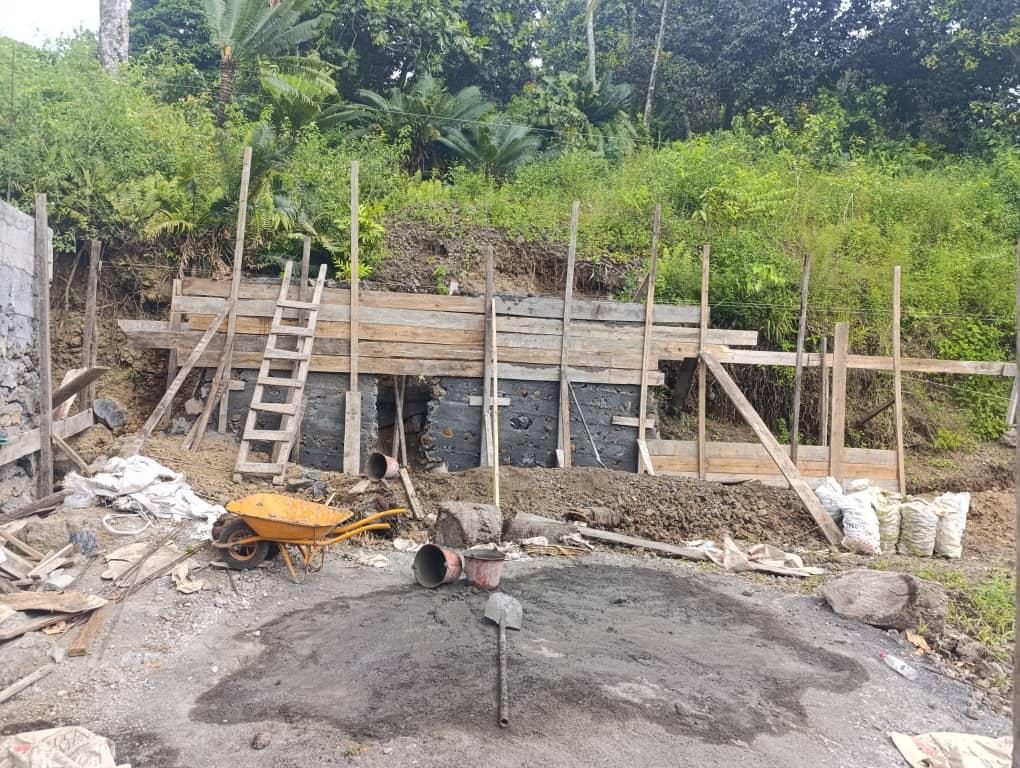

Les fouilles ont été réalisées manuellement. Une partie des roches basaltiques extraites pendant le terrassement a également été réutilisée pour les remblais.
Cette réutilisation doit toutefois être validée selon la nature des matériaux et les conditions de compactage prévues. Tous les matériaux extraits ne conviennent pas nécessairement au remblaiement.
Comment Nadjidine organisait-il le suivi de son chantier ?
Il s'appuyait sur quatre moyens :
Un architecte, qui se déplaçait environ toutes les deux semaines pour vérifier l'avancement et certaines étapes des travaux.
Des échanges directs avec les maçons, afin de poser ses questions et connaître les besoins du chantier.
Des photos régulières, pour visualiser les travaux réalisés.
Une personne de confiance sur place, chargée de suivre quotidiennement le chantier.
Cette organisation lui permettait de ne pas dépendre uniquement des informations transmises par les artisans.
Les photos WhatsApp suffisent-elles pour contrôler les fondations ?
Non. Les photos sont utiles pour suivre l'avancement, mais elles ne permettent pas de vérifier tous les éléments techniques.
Par exemple, avant de couler le béton, il faut notamment contrôler les dimensions des fouilles, les armatures, leur positionnement et les dispositions prévues sur les plans.
Ces vérifications doivent être réalisées sur place par une personne compétente.
Pour un propriétaire vivant dans la diaspora, il est donc important de distinguer le suivi quotidien du chantier et le contrôle technique des travaux.
5. Quelles sont les trois décisions qui permettent d'avancer plus rapidement ?
À partir de son expérience, Nadjidine retient trois éléments qui ont contribué à la progression de son chantier.
Choisir une équipe présente et organisée
Une équipe qui travaille régulièrement peut faire avancer le chantier plus efficacement qu'une équipe qui multiplie les absences.
Avant de vous engager, demandez des références, vérifiez les réalisations précédentes et définissez les travaux attendus.
Garder un contact régulier avec les personnes sur le chantier
Lorsque vous construisez depuis la France, ne vous contentez pas d'attendre que les artisans vous contactent.
Demandez des nouvelles régulièrement, des photos et des explications lorsque des difficultés apparaissent.
L'objectif n'est pas uniquement de savoir si les maçons travaillent, mais de détecter rapidement un problème avant qu'il entraîne des dépenses supplémentaires.
Prévoir les matériaux avant le début de chaque étape
Un chantier peut s'arrêter simplement parce qu'il manque du ciment, du fer à béton, des agglos ou d'autres matériaux.
Aux Comores, certains achats nécessitent plusieurs jours, voire davantage lorsque les produits ne sont pas disponibles immédiatement. Il est donc préférable de préparer les quantités nécessaires à chaque étape à partir des plans et des recommandations techniques.
Cela permet de limiter les achats inutiles et de réduire les interruptions de chantier.
6. Que retenir de cette expérience pour votre propre maison aux Comores ?
Le chantier de Nadjidine montre qu'il est possible de faire avancer les fondations d'une maison aux Comores en quelques mois, même lorsqu'on vit à l'étranger.
Son expérience ne signifie toutefois pas que toutes les maisons peuvent être construites dans les mêmes délais. La durée dépend notamment de la surface, de la nature du sol, de la complexité des fondations, de la disponibilité des artisans et du financement.
Pour son terrain de 500 m² à Itsandra, trois éléments ont particulièrement compté : une préparation du terrain avant les travaux, un changement d'équipe lorsque le rythme n'était pas satisfaisant et un suivi régulier depuis la diaspora.
Chez Daho-ku, nous accompagnons les familles qui construisent aux Comores en réalisant des relevés de dimensions sur chantier, des estimations de matériaux et des devis de travaux.
Notre objectif est de vous aider à mieux préparer vos achats, comprendre les dépenses à prévoir et organiser vos travaux avec des artisans sur place.
Sources et méthode
1. Témoignage de terrain
Entretien avec Nadjidine C. Mbaé, propriétaire d'un projet de maison familiale à Itsandra, sur l'île de Ngazidja. Son témoignage porte sur la préparation du terrain, le terrassement, la citerne, le choix des artisans et le suivi des fondations depuis la diaspora.
2. Caractéristiques du projet
Terrain de 500 m², dénivelé estimé entre 2 et 3 mètres, citerne de 4 × 4 mètres et fondations réalisées en moins de six mois. Ces informations proviennent du retour d'expérience du propriétaire.
3. Limites du témoignage
Les durées et les méthodes d'organisation présentées correspondent à ce chantier précis. Elles ne constituent pas des délais garantis ni des prescriptions techniques applicables à toutes les constructions. Le dimensionnement et les contrôles des fondations doivent être adaptés à chaque projet.
